中建集團天津、廣州、中山三所醫院工程驗收移交

2020-02-24 瀏覽量:

   疫情就是命令,防控就是責任。若有戰,戰必勝,抗擊疫情號角長鳴,全力以赴確保集團各子企業承建的專門醫院盡快投入使用,我們使命必達。中建集團天津、廣州、中山三所醫院工程順利驗收移交!

  天津市腫瘤醫院新建發熱門診總院及空港分院

  2月15日,由中建一局、中建安裝承建天津市腫瘤醫院新建發熱門診總院及空港分院正式交付。項目總建筑面積為2600平方米,建成后將為發熱病人提供6間就診診室、44間病房、3間醫療辦公室及其他配套用房。

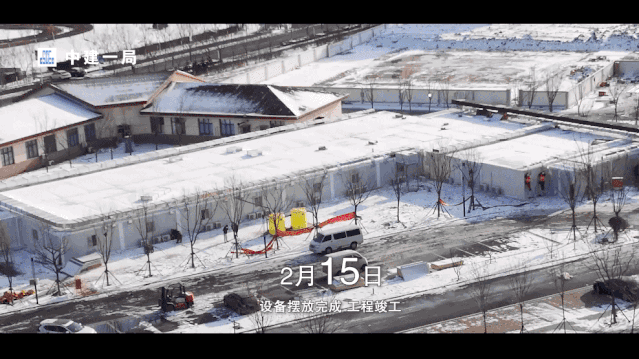

  2月4日,第一批15名參建員工抵達施工現場,組織50名工人進入施工狀態,施工材料、設備、物資及相關防疫物資籌備工作基本完成。2月5日,總院完成拆除;空港分院土地平整工作,開始基礎施工。2月6日,總院完成地面加氣塊鋪設,基礎鋼筋綁扎完成70%;空港分院基礎混凝土開始澆筑。2月7日,完成排水管預埋鋪設、排水管道安裝,基礎混凝土開始澆筑;空港分院基礎澆筑完畢。2月8日,總院完成地面和污水處理設備基礎支模;空港分院完成施工現場加氣塊砌筑完成和室外空調機組設備基礎安裝。2月9日,總院機電安裝全面展開施工;空港分院施工現場集裝箱吊裝完成。2月10日,完成總院大廳板房墻體板材安裝、完成衛生間防水施工、完成防水保護層施工;空港分院集裝箱改造收尾、全部完成土方回填。2月11日,總院板房安裝完成70%,全部完成臺階坡道基礎砌筑施工;空港分院完成醫療設備基礎澆筑。2月12日,總院板房安裝完成;空港分院集裝箱改造全部完成。2月13日,總院板房、墻板、頂板安裝等全部完成;空港分院門安裝完成100%。2月14日,總院門洞封邊完成、橡膠地面全部完成、板房撕膜全部完成、潔具安裝全部完成;空港分院傳遞窗安裝完成100%。2月15日,設備擺放完成,工程竣工。

  廣東省第二人民醫院新冠肺炎醫務人員醫學觀察區建設工程

  2月14日上午,由中建二局承建的廣東省第二人民醫院新冠肺炎醫務人員醫學觀察區建設工程項目移交儀式順利舉行,這標志著該院臨建集裝箱醫務人員醫學觀察區正式建設完工,交由廣東省第二人民醫院投入使用。

  廣東省第二人民醫院是廣東抗擊新冠肺炎的主戰場之一,作為新冠肺炎患者省級定點收治醫院,收治了廣州地區第二多的確診病例。該院新冠肺炎醫務人員醫學觀察區,建設內容包括臨建區和鋼結構復建區,臨建區臨建集裝箱房共74間。經歷八天的徹夜鏖戰,臨建區已完工交付,比預計工期提前兩天。

  2月6日,施工工人集結到位,進場施工。2月7日,臨時板房宿舍區水溝切槽預埋完成。2月8日,臨時板房宿舍區集裝箱吊裝完成36個,消防水及給水系統接駁(額外)完成。2月9日,集裝箱板房吊裝完成65%,組裝完成75%,二層壓型鋼板鋪板完成100%,錨固完成50%。2月10日,板房區橋架敷設完成80%,電纜敷設完成40%,消防水管接駁完成。2月11日,臨時板房宿舍區橋架敷設完成,電纜敷設完成,雨水水管敷設完成,給水管完成80%,集裝箱板房吊裝完成。2月12日,消防水管安裝完成80%,應急及疏散照明完成,通電調試完成80%,給水管完成,集裝箱基礎土建收邊收口完成。2月13日,臨建區集裝箱醫學觀察宿舍全部完工。此外,項目鋼結構復建區域預計三月初完工。建成后供戰斗在防疫前線的醫護人員隔離使用。

  中山市第二人民醫院臨時防疫病區(應急救治醫院)工程

  2月15日,由中建五局承建的中山市第二人民醫院臨時防疫病區(應急救治醫院)工程順利交付。項目總建筑面積13600平方米,共250間病房,可提供500張床位。內部水電、設施均已安裝,可立即投入使用。項目用于集中收治新冠肺炎疑似病例、輕癥患者和密切接觸者,嚴格執行相關醫用標準。

  據了解,1月31日,中建五局接到建設任務后,立即調集骨干員工、優質資源,成立2個臨時黨支部、3個青年突擊隊,火速投入到抗疫戰斗中!2月1日,指揮部召開施工籌備會,研究建設方案,調配施工資源。同時,第一批防疫物資準備完畢,當日運達項目。2月1日——4日,以每天40間的速度,加急吊裝集裝箱,有序開展室內電氣改造、室內外給排水管路安裝、室內潔具安裝等工作。2月4日完成一期室內水電、給排水安裝。2月5日,兩期同步建設,縮短工期,100余名員工晝夜鏖戰、全力攻堅,為抗擊疫情爭分奪秒。2月7日,項目一期提前一天完工;2月10日,項目一期正式交付院方使用。2月12日,300間廂房安裝完成,加緊對項目二期進行水電安裝、衛生間隔板安裝等工作。2月15日,中山市第二人民醫院臨時防疫病區(應急救治醫院)工程順利建設完成。

  冒風雨、斗工期、戰疫情。中建集團建設者晝夜奮戰、迎難而上,最終不辱使命,鑄起抗擊疫情的堅固堡壘。(中建集團企業文化部,中建一局,中建二局,中建五局供稿)
